景德镇水利枢纽工程建设取得阶段性重大成果

作者: 张钧瑜(文)夏峥(图) 发布日期:2020年05月22日 浏览次数:

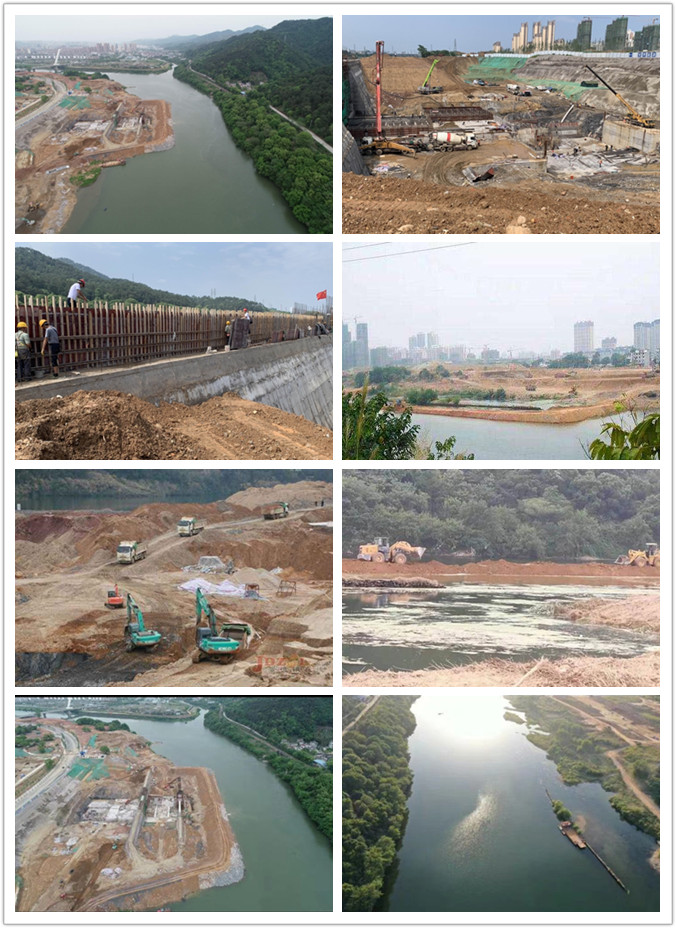

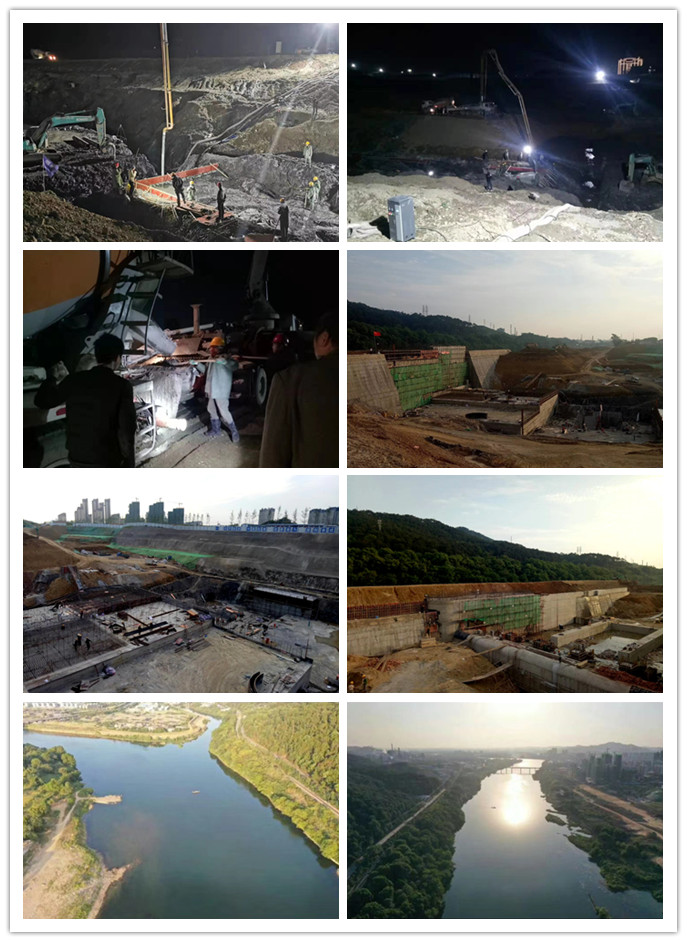

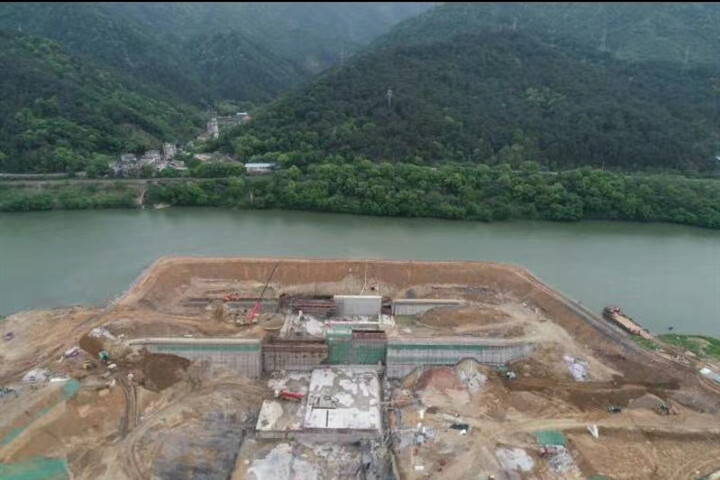

目前,省重点水利项目景德镇水利枢纽工程正在加快推进,取得阶段性重大建设成果,在参建各方的共同努力下,目前景德镇水利枢纽工程进展顺利,已累计完成投资8600余万元,完成土石方开挖40.47万立方米(其中砂砾料14.37万立方米),右岸边坡喷护5000平方米、混凝土浇筑1.55万立方米、钢筋制安650吨,胶凝坝填筑2万立方米,全年围堰横堰填筑1万立方米。



预计在2020年10月1日前利用二期枯水期围堰抬水至24.5米(黄海高程),初步形成水景观;2021年6月30日前大坝合围,将昌江城区段水位抬升至26.5米,形成一道独特的绕城水景文化带,呈现“一江两河出平湖、十八码头通古今、百里昌江风景美、千年瓷都展新颜”的美好图景,向建党100周年献礼。同时两套机组也将在2021年陆续开始并网发电,年均发电量约为2850万千瓦时。
